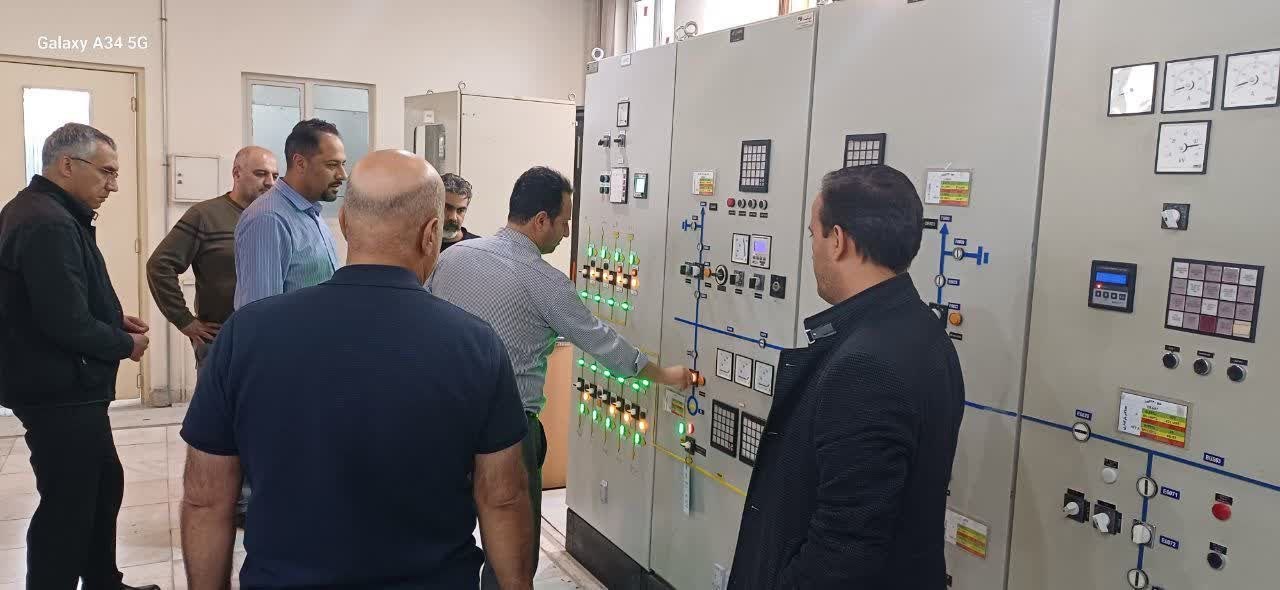

فاز نخست پروژه حیاتی تعویض فیدرهای قدیمی و روغنی ۲۰ کیلوولت ایستگاه فوقتوزیع بیدستان که در قالب یک طرح دو مرحلهای برنامهریزی شده است، روز چهارشنبه ۱۴۰۴/۰۸/۲۸ با موفقیت برقدار شد.
این پروژه کلیدی که نقش مهم و اثرگذاری در عبور ایمن از اوج بار سال ۱۴۰۵ خواهد داشت، با اعتباری بالغ بر ۷۰۰ میلیارد ریال و با همکاری مشترک شرکت برق منطقهای زنجان، شرکت قدس نیرو و شرکت پیمانکار در حال اجرا است.
اگرچه در برنامهریزی اولیه مدت ۸ ماه برای اجرای این طرح پیشبینی شده بود، اما با تلاش شبانهروزی و برنامهریزی دقیق تیمهای فنی، عملیات فاز نخست در کمتر از چهار ماه و با رکوردی کمنظیر به پایان رسید.
از مهمترین دستاوردهای فاز نخست، علاوه بر تعویض فیدرهای ۲۰ کیلوولت و تجمیع کنتورها، میتوان به تعویض تابلوهای YV و HVI، نصب RTU جدید مطابق با استانداردها و شابلون ابلاغی شرکت توانیر، و همچنین بهرهگیری از تجهیزات RTU قدیمی بهعنوان یدکی در سایر پروژهها اشاره کرد؛ اقدامی که موجب صرفهجویی ۱۵۰ میلیارد ریالی شده است.

هدف از نوسازی تجهیزات و تعویض بخش مخابراتی قدیمی، افزایش قابلیت اطمینان شبکه، ارتقای عملکرد سامانههای کنترلی، بهبود کیفیت خدماترسانی به مردم و تقویت زیرساختهای برق منطقهای زنجان در آستانه پیک مصرف سال آینده میباشد.
خدمات مهندسی، مشاور و نظارت کارگاهی برعهده شرکت مهندسی قدس نیرو می باشد.
